问答题

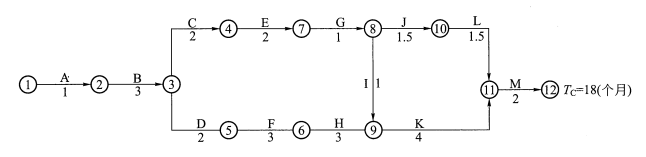

某水利水电工程项目的原施工进度网络计划(双代号)如下图所示。该工程总工期为18 个月。在上述网络计划中,工作C、F、J 三项工作均为土方工程,土方工程量分别为7000m3、10000m3、6000m3,共计23000m3,土方单价为15 元/m3。合同中规定,土方工程量增加超出原估算工程量25% 时,新的土方单价可从原来的15 元/m3 下降到13 元/m3。合同约定机械每台闲置1 天为800 元,每月以30 天计;C、F、J 实际工作量与计划工作量相同。 施工中发生如下事件: 事件1:施工中,由于施工单位施工设备调度原因,C、F、J 工作需使用同一台挖土机先后施工。 事件2:在工程按计划进行4 个月后(已完成A、B 两项工作的施工),项目法人提出增加一项新的土方工程N,该项工作要求在F 工作结束以后开始,并在G 工作开始前完成,以保证G 工作在E 和N 工作完成后开始施工。根据施工单位提出并经监理机构审核批复, 该项N 工作的土方工程量约为9000m3,施工时间需要3 个月;新增加的土方工程N 使用与C、F、J 工作同一台挖土机施工。 事件3:土方工程N 完成后,施工单位提出如下索赔: ① 增加土方工程施工费用13.5 万元。 ② 由于增加土方工程N 后,使租用的挖土机增加了闲置时间,要求补偿挖土机的闲置费用2.4 万元。 ③ 延长工期3 个月。 问题: (1)根据事件1,绘制调整后的施工进度计划(双代号),使设备闲置时间最少,且满足计划工期要求。 (2)按事件2 新增加一项新的土方工程N 后,土方工程的总费用应为多少? (3)事件3 中,施工单位上述索赔是否合理?说__________明理由。

正确答案:A (备注:此答案有误)
