某工程有相同的5座通道,每座通道的工序和流水节拍如下:挖基2d→清基2d→浇基4d→台身8d→盖板4d→回填6d。   浇基后至少要等待4天才能施工台身,台身完成后至少要等待2d才能进行盖板施工。 【问题】   1.计算不窝工的流水工期,绘制流水横道图。

问答题
某工程有相同的5座通道,每座通道的工序和流水节拍如下:挖基2d→清基2d→浇基4d→台身8d→盖板4d→回填6d。
  浇基后至少要等待4天才能施工台身,台身完成后至少要等待2d才能进行盖板施工。
【问题】

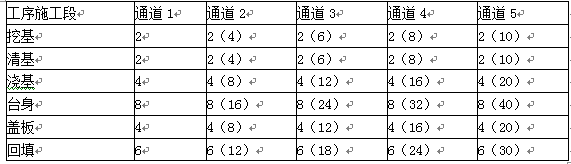

  1.计算不窝工的流水工期,绘制流水横道图。
