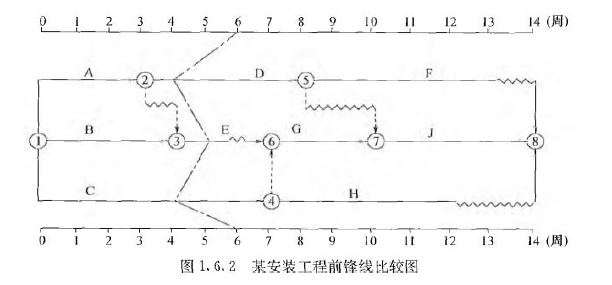

某工程项目时标网络计划如图1.6.2 所示。该计划执行到第6 周周末检查实际进度时,发现工作A 和B 已经全部完成,工作D、E 分别完成计划任务量的20%和50% ,工作C 尚需3 周完成,试用前锋线法进行实际进度与计划进度的比较。

问答题
某工程项目时标网络计划如图1.6.2 所示。该计划执行到第6 周周末检查实际进度时,发现工作A 和B 已经全部完成,工作D、E 分别完成计划任务量的20%和50% ,工作C 尚需3 周完成,试用前锋线法进行实际进度与计划进度的比较。
