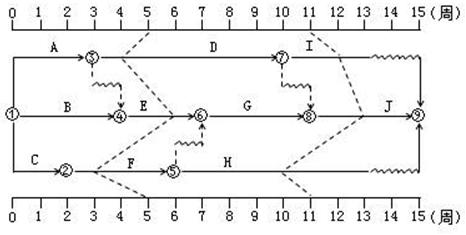

某工程双代号时标网络计划执行到第5周和第11周时,检查其实际进度如下图前锋线所示,由图可以得出的正确结论有( )。

多选题
某工程双代号时标网络计划执行到第5周和第11周时,检查其实际进度如下图前锋线所示,由图可以得出的正确结论有( )。

A第5周检查时,工作D拖后1周,不影响总工期

B第5周检查时,工作E提前1周,影响总工期

C第5周检查时,工作F拖后2周,不影响总工期

D第11周检查时,工作J提前2周,影响总工期

E第11周检查时,工作H拖后1周,不影响总工期
