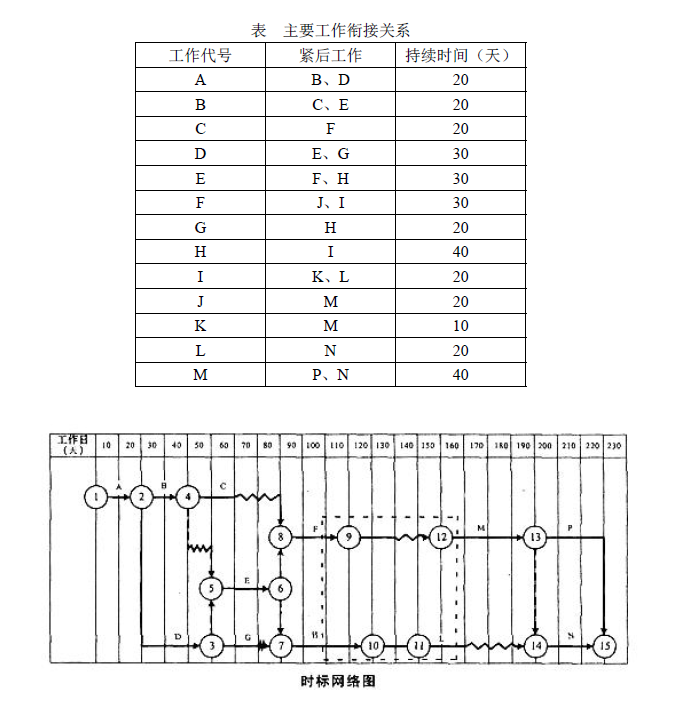

A 公司承接了某城市轨道交通工程的施工,合同金额为5850 万元。该公司项目负责人是一级市政公用工程注册建造师。A 公司将其中的轨道铺设工程分包给了专业队伍。 该工程施工主要包括13 项工作,其衔接关系见下表。A 公司编制的时标网络计划如下图所示。 施工中,由于设计文件存在错误,导致G 工作停工20 天。 在施工过程中,A 公司项目部每月进行一次劳务实名制管理检查,检查内容包括:劳务管理员的身份证和上岗证;劳务人员的花名册和身份证;考勤表。 问题 1. A 公司将轨道铺设工程分包出去是否合法?说明理由。 2. 根据该工程主要工作衔接关系表,按最早开始时间补充绘制时标网络图中虚框内的图形(将虚框内的内容复制在答题卡上作答),并写出关键线路和工期。 3. 将上题中的双代号时标网络图改绘为单代号网络图。 4. 写出G 工作的总时差,计算因该工作停工所导致工期拖延的天数。并说明A 公司可否就此索赔;若能索赔,应向何方索赔? 5. A 公司项目部的劳务实名制管理检查还应包括哪些内容?

问答题
A 公司承接了某城市轨道交通工程的施工,合同金额为5850 万元。该公司项目负责人是一级市政公用工程注册建造师。A 公司将其中的轨道铺设工程分包给了专业队伍。
该工程施工主要包括13 项工作,其衔接关系见下表。A 公司编制的时标网络计划如下图所示。



施工中,由于设计文件存在错误,导致G 工作停工20 天。
在施工过程中,A 公司项目部每月进行一次劳务实名制管理检查,检查内容包括:劳务管理员的身份证和上岗证;劳务人员的花名册和身份证;考勤表。
问题
1. A 公司将轨道铺设工程分包出去是否合法?说明理由。
2. 根据该工程主要工作衔接关系表,按最早开始时间补充绘制时标网络图中虚框内的图形(将虚框内的内容复制在答题卡上作答),并写出关键线路和工期。
3. 将上题中的双代号时标网络图改绘为单代号网络图。
4. 写出G 工作的总时差,计算因该工作停工所导致工期拖延的天数。并说明A 公司可否就此索赔;若能索赔,应向何方索赔?
5. A 公司项目部的劳务实名制管理检查还应包括哪些内容?
