扫码购买正式版题库

  • 海量题库
  • 全真模拟
  • 专项训练
  • 预测试题
  • 押题密卷
  • 错题强化

某新建别墅群项目,总建筑面积45000m2;各幢别墅均为地下1层,地上3层,砖砌体混合结构。   施工总承包单位项目部按幢编制了单幢工程施工进度计划。某幢计划工期为180日历天,施工进度计划见图1。现场监理工程师在审核该进度计划后,要求施工单位编制分阶段进度计划和包括材料需求计划在内的资源需求计划,以确保该幢工程在计划工期180日历天内竣工。  图1 某幢施工进度计划图(单位:天)   在该幢别墅工程开工后第46天进行的进度检查时发现,土方工程和地基基础工程在第45天完成,已开始主体结构工程施工,工期进度滞后5天。项目部依据赶工参数表(见表1),对相关施工过程进行压缩,确保工期不变。  【问题】   2.按照经济、合理原则对相关施工过程进行压缩,请分别写出最适宜压缩的施工过程和相应的压缩天数。

问答题
某新建别墅群项目,总建筑面积45000m2;各幢别墅均为地下1层,地上3层,砖砌体混合结构。
  施工总承包单位项目部按幢编制了单幢工程施工进度计划。某幢计划工期为180日历天,施工进度计划见图1。现场监理工程师在审核该进度计划后,要求施工单位编制分阶段进度计划和包括材料需求计划在内的资源需求计划,以确保该幢工程在计划工期180日历天内竣工。

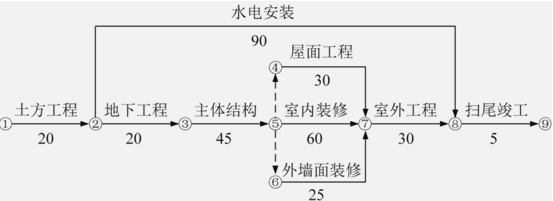

 图1 某幢施工进度计划图(单位:天)
  在该幢别墅工程开工后第46天进行的进度检查时发现,土方工程和地基基础工程在第45天完成,已开始主体结构工程施工,工期进度滞后5天。项目部依据赶工参数表(见表1),对相关施工过程进行压缩,确保工期不变。

 【问题】
  2.按照经济、合理原则对相关施工过程进行压缩,请分别写出最适宜压缩的施工过程和相应的压缩天数。

最新更新

易过题库在线搜题

热门题库
