问答题

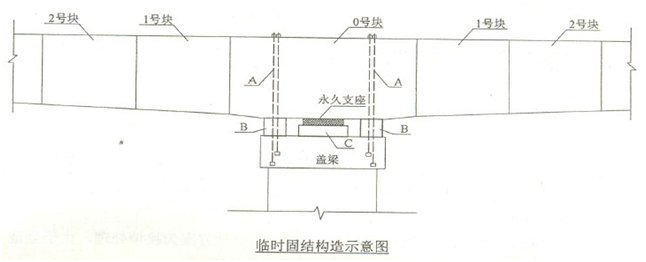

背景资料 某施工单位承接了一座多跨变截面预应力混凝土连续箱梁桥,大桥分为上下游两幅,每幅单箱顶板宽10.5m,底板宽6m。大桥采用钻孔灌注桩基础,双柱式桥墩(墩柱高15m至26m不等),普通钢筋混凝土盖梁。 上部结构0号块采用墩顶混凝土现浇施工,临时固结构造示意图如下图。 其他桥梁(1~19号)采用预制场长线法台座预制,缆索吊装系统悬臂拼装。各梁段之间腹板采用剪力齿衔接,环氧树脂粘合,顶板与底板均设20cm湿接缝。施工中加强测量管理,各梁段施工按照设计标高按照定位,控制好全桥线形。 1~19号梁段长线法预制级悬拼安装施工工序为:预制场及存梁区布置→梁段浇筑台座准备→梁段浇筑及养护→D→梁段外运→梁段吊拼就位→临时预应力张拉及腹板剪力齿粘合→E→预应力穿索与张拉、封锚下一梁段施工。 按照交通运输部颁发的《公路桥梁和隧道工程施工安全风险评估指南(试行)》的要求,施工单位对全桥进行了总体风险评估,评估结构为Ⅲ级。 【问题】 1.写出A、B、C结构的名称。 2.长线法预制及悬拼安装施工中工序D、E各是何种工序? 3.各梁段悬拼安装线性控制测量的关键项目是哪几项? 4.该大桥是否需要进行专项风险评估?说明理由。若需要进行专项风险评估,说明还需要进行哪几个步骤?

正确答案:A (备注:此答案有误)

相似试题

  • 判断题

    施工单位负责将承接查验有关文件、资料和记录建立档案并妥善保管。[1分]

    答案解析

  • 问答题

    背景资料施工单位承接一座7×30m后张法预应力混凝土T型梁桥,施工单位严格按照设计文件和相关施工技术规范的要求进行施工,并作以下主要检验内容:混凝土强度、T梁的宽度和高度、梁长、支座表面平整度以及横系梁及预埋件位置。在质量控制方面,开展主梁预制和现浇混凝土强度、支座预埋件位置、主梁高差、支座安装型号与方向等的控制。 问题: 1.施工单位对预制T梁的实测项目是否完备 2.在质量控制方面,还应开展哪些质量控制

    答案解析

  • 问答题

    背景资料施工单位承接二级公路预应力混凝土连续箱梁跨河大桥,桥跨布置为4联,每联3跨,大桥纵断面示意图见下图。基础为钻孔灌注桩,桩长48~64cm;桥墩采用双柱墩,墩身高度25~30m,桥台为桩柱式桥台,施工设计图中标明箱梁施工采用满堂支架现浇方案。桥位处平均水深5m,该河段不通航,河床地质为粉质沙土。施工单位无大型施工船只,用于本桥大型临时设施的材料有Φ560mm钢管、工字钢等型钢、贝雷架。根据地质条件,施工单位采用正循环回转钻孔法施工灌注桩,施工单位设置的钻孔灌注桩质量控制点有:①桩位坐标;②垂直度;③孔径;④A;⑤钢筋笼接头质量;⑥B。根据现场实际情况,施工单位建议采用预应力混凝土箱梁预制安装方案。通过监理单位向建设单位提出变更设计申请,经建设单位和设计单位同意后,进行预应力混凝土箱梁施工。【问题】1.根据背景资料施工单位进行钻孔灌注桩施工应采用哪些主要大型临时设施?说明理由。2.写出钻孔灌注桩质量控制点A和B的内容。3.施工单位提出设计变更申请的理由是否正确?设计变更程序是否完善?并分别说明理由。

    答案解析

  • 问答题

    背景资料施工单位承接二级公路桥梁工程,施工单位按照合同下期要求编制如下网络计划(时间单位:d),并经监理工程师批准后实施。在实施过程中,发生如下事件:事件一::工作D(1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时导致工作D实际时间比计划时间拖延8天;事件二:施工单位租赁的施工机械未及时进场,使工作F(1号台身)实际时间比计划时间拖延8天,造成施工单位经济损失2000元/天;事件三:业主变设计,未及时向施工单位提供图纸,使工作E(0号台身)实际时间比计划时间拖延15天,造成施工单位经济损失1600元/天。【问题】1.根据网络图计算该工程的总工期,并指出关键路线。2.分别分析事件一、二、三对总工期的影响,并计算施工单位可获得的工期补偿。3.分别分析施工单位能否就事件一、二、三导致的损失向业主提出索赔,说明理由,并计算索赔金额。4.将背景中的双代号网络改为单代号网络。

    答案解析

  • 问答题

    施工单位承接农村公路的5×16m简支板桥施工项目,桥梁上部结构为先张法预应力空心板,下部结构为双柱式桥墩,基础为桩基础,桥面面层为5cm厚沥青混凝土,采用租赁摊铺机摊铺。桥头附近为砂性粘土,地势平坦,施工单位拟在此布置预制梁场,所需普通工人主要在当地雇用。当桩基础施工完毕后按规定进行完整性检测。在施工中发生如下事件:事件(1):施工单位购买三套千斤顶,为使用方便,千斤顶、油表随机组合起来张拉预应力钢绞线。由于工期紧,新设备购买后立即投入使用。事件(2):在桥面施工过程中,施工单位安装伸缩缝后即进行5cm厚沥青混凝土施工,要求摊铺机匀速行驶,技术员随时检查高程及摊铺厚度。问题:1.结合背景资料,写出施工单位需要签订哪些合同?2.现场预制梁场布置一般应考虑哪些因素?3.针对事件(1),改正错误之处。4.针对事件(2),改正错误之处。若按背景所述方法施工,可能产生哪些质量病害?

    答案解析
