问答题

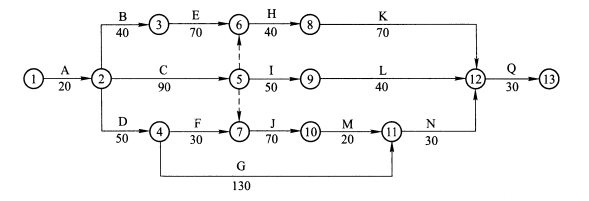

1.背景材料:某公路工程,合同价4000 万元,合同工期270d。合同条款约定:①工程预付款为合同价的10% ,开工当月一次性支付;②工程预付款扣回时间及比例:自工程款(含工程预付款)支付至合同价款的60% 的当月起,分两个月平均扣回;③工程进度款按月支付;④工程质量保证金按月进度款的5 倍扣留;⑤钢材、水泥、沥青按调值公式法调价,权重系数分别为0.2、0.1、0.1,其中钢材基期价格指数为100。施工合同签订后,施工单位向监理提交了如下图所示的进度计划,并得到监理批准。 前6 个月(即1~6 月份)每月完成的工作量见下表: 6 月份钢材的现行价格指数为110,其余材料价格无变化。 施工过程中,在第三个月末检查时发现:E 工作延误20d,C 工作延误10d,F 工作按计划进行,G 工作提前10d。为满足业主坚持按合同工期完工的要求,在不改变网络计划逻辑关系的条件下,施工单位根据下表按照经济性原则进行计划调整。 在G 工作进行到一半左右,出现了合同中未标明的硬质岩石,导致施工困难。施工单位及时采取合理措施进行处理并通知了监理。因处理硬质岩石导致增加费用20 万元、G工作延误20d,对此,施工单位在规定时间内提出了工期及费用索赔。 2.问题: (1)按网络图图例方式,列出⑤、⑥、⑦三个节点的节点时间参数;指出网络图中的关键线路;确定计划工期。 (2)列式计算本工程预付款及其起扣点金额。工程预付款在哪两个月扣回?每月扣多少万元? (3)列式计算4 月份及5 月份的工程进度支付款。 (4)列式计算6 月份的调价款。 (5)针对3 月末进度检查结果,评价工程进度,并分析确定调整计划的最经济方案。 (6)针对G 工作中出现硬质岩石的处理,分别指出施工单位提出的工期及费用索赔是否合理?并说明理由。

正确答案:A (备注:此答案有误)

相似试题

  • 问答题

    1背景材料工程签约合同总价为2000 万元,开工预付款为合同总价的10% 在第1 月全额支付。下表是承包人每个月实际支付完成的工程进度款(实际完成量可能超过或少于签约同价,本题实际完成进度款总额1950 万元)。根据《公路工程标准施工招标文件》(2009 年版)的规定:“开工预付款在进度付款证书的累计金额未达到签约同价的30% 之前不予扣回。在达到签约同价30% 之后,开始按工程进度以固定比例(即每完成签约同价1%,扣回开工预付款的2%)分期从各月的进度付款证书中扣回。全部金额在进度付款证书的累计金额达到签约同价的80% 时扣完。”扣回相应的开工预付款。2问题:(1)开工预付款的金额为多少?(2)开工预付款的起扣月是第几月?(3)计算从起扣月开始每个月应扣回的金额。

    答案解析

  • 单选题

    公路工程材料的验收程序依次为()。

    答案解析

  • 问答题

    1背景材料公路工程施工单位承包了一座5×30m后张法预应力混凝土T梁桥,施工单位虽然按照设计文件和相关施工技术规范的要求进行施工,并作了主要检验内容。由于施工现场管理人员质量安全意识淡薄,T梁平移中出现死亡6人,伤2人,经济损失重大的事故。交通主管部门调查人员询问施工单位项目经理时,该项目经理认为事故不可避免,对公路工程质量事故分类分级标准、质量事故分级管理规定等一问三不知。2问题:(1)公路工程质量事故分为几类 (2)公路工程质量事故分级标准有哪些 (3)公路工程质量事故分级管理是如何规定的

    答案解析

  • 问答题

    1背景材料高速公路在建设单位、设计单位、施工单位、监理单位的共同努力下,按质按量如期完成工程合同,交工验收两年后,该高速公路工程基本符合竣工验收条件,建设单位向交通主管部门申请竣工验收。2问题:(1公路工程竣工验收应具备哪些条件?(2)公路工程竣工验收有哪些主要工作内容?(3)参加竣工验收各单位的主要职责是什么?

    答案解析

热门题库
