首页 试题详情
问答题

【背景资料】

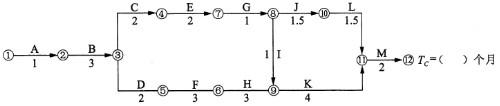

某水利水电工程项目的原施工进度网络计划(双代号)如下图所示。

该工程总工期为18个月。在上述网络计划中,C、F、J三项工作均为土方工程;土方工程量分别为7000m3、10000m3、6000m3;共计23000m3;土方单价为15元/m3。合同中规定,土方工程量增加超出原估算工程量25%时,新的土方单价可从原来的15元/m3下降到13元/m3。合同约定,机械每台闲置1天为800元,每月以30天计;C、F、J实际工作量与计划工作量相同。施工中发生如下事件:事件一:施工中,由于施工单位施工设备调度原因,C、F、J工作需使用同一台挖土机先后施工。事件二:在工程按计划进行4个月后(已完成A、B两项工作的施工),项目法人提出增加一项新的土方工程N,该项工作要求在F工作结束以后开始,并在G工作开始前完成,以保证G工作在E和N工作完成后开始施工。根据施工单位提出并经监理机构审核批复,该项N工作的土方工程量约为9000m3,施工时间需要3个月。事件三:经监理机构批准,新增加的土方工程N使用与C、F、J工作同一台挖土机施工。

【问题】

1.在不改变各工作历时的情况下,发生事件一后,施工单位如何调整计划,使设备闲置时间最少且满足计划工期要求?

2.按事件二新增加一项新的土方工程N后,土方工程的总费用应为多少?

3.土方工程N完成后,施工单位提出如下索赔:(1)增加土方工程施工费用13.5万元;(2)由于增加土方工程N后,使租用的挖土机增加了闲置时间,要求补偿挖土机的闲置费用2.4万元;(3)延长工期3个月。施工单位上述索赔是否合理?说明理由。

正确答案:A (备注:此答案有误)

相似试题

  • 多选题

    水利水电工程项目施工投标文件主要内容包括( )。

    答案解析

  • 单选题

    水利水电工程施工质量检验见证取样资料应由()制备。

    答案解析

  • 单选题

    水利水电工程项目划分中,具有独立发挥作用或独立施工条件建筑物为( )工程。

    答案解析

  • 多选题

    根据《水利水电建设工程验收规程》(SL223-2008)有关规定,验收资料应具有( )。

    答案解析

  • 多选题

    资料安全管理责任制资料员负责工程项目资料()工作。

    答案解析

热门题库
