施工单位承建了一座独塔双索型斜拉桥,主桥为246m+126m,设计车速100km/h,桥面宽26.5m,采用方尖碑式索塔,塔尖为四棱锥形,索鞍区塔身为7.4m(顺桥向)×6.4m(横桥向),向下渐变为7.8m×8m,空心断面。桥面以上塔高124m,中塔柱壁厚为1.2m,下塔柱壁厚为1.5m。 编制索塔施工方案时,施工单位根据本桥横梁较少的索塔特点,对劲性骨架挂模提升和爬模两种施工方法进行了比选,最终选择了适合本桥特点的施工方案,索塔施工示意图如下图所示。 事件1:桥面主梁为钢砼叠合箱梁,支架法施工,设计要求为高强螺栓连接和焊接交互,施工单位采取了如下作法: (1)钢梁安装过程中,每完成一节应测量其位置、标高和预拱度。 (2)施拧顺序从板束刚度大、缝隙大处开始,由中央向外拧紧,并在当天终拧完毕。 (3)砼桥面浇筑顺序横桥向应先由两侧向中间扩展。 (4)桥面砼应用原浆抹面成活,在桥面板上另做砂浆找平层。 (5)在钢梁与钢筋砼板之间设传剪器,二者共同工作。 (6)焊接采用100%射线检测,30%超声波抽检。 事件2:施工过程中,对主梁的线形、索塔的水平位移进行了监测。 【问题】 1.劲性骨架提升和爬模两种施工方法相比,哪种方法更适合本桥索塔施工?说明理由。 2.针对索塔施工应配置哪些主要大型机械设备? 3.指出事件1中施工单位的做法是否正确?逐一指出。 4.指出事件1中调整连续梁内力采用什么手段? 5.补充主梁施工监测内容。

问答题
施工单位承建了一座独塔双索型斜拉桥,主桥为246m+126m,设计车速100km/h,桥面宽26.5m,采用方尖碑式索塔,塔尖为四棱锥形,索鞍区塔身为7.4m(顺桥向)×6.4m(横桥向),向下渐变为7.8m×8m,空心断面。桥面以上塔高124m,中塔柱壁厚为1.2m,下塔柱壁厚为1.5m。

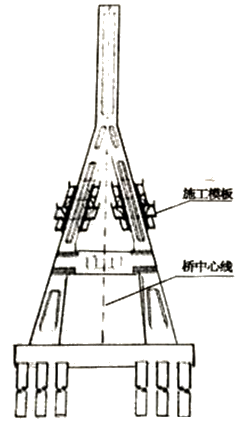

编制索塔施工方案时,施工单位根据本桥横梁较少的索塔特点,对劲性骨架挂模提升和爬模两种施工方法进行了比选,最终选择了适合本桥特点的施工方案,索塔施工示意图如下图所示。



事件1:桥面主梁为钢砼叠合箱梁,支架法施工,设计要求为高强螺栓连接和焊接交互,施工单位采取了如下作法:
(1)钢梁安装过程中,每完成一节应测量其位置、标高和预拱度。
(2)施拧顺序从板束刚度大、缝隙大处开始,由中央向外拧紧,并在当天终拧完毕。
(3)砼桥面浇筑顺序横桥向应先由两侧向中间扩展。
(4)桥面砼应用原浆抹面成活,在桥面板上另做砂浆找平层。
(5)在钢梁与钢筋砼板之间设传剪器,二者共同工作。
(6)焊接采用100%射线检测,30%超声波抽检。
事件2:施工过程中,对主梁的线形、索塔的水平位移进行了监测。
【问题】
1.劲性骨架提升和爬模两种施工方法相比,哪种方法更适合本桥索塔施工?说明理由。
2.针对索塔施工应配置哪些主要大型机械设备?
3.指出事件1中施工单位的做法是否正确?逐一指出。
4.指出事件1中调整连续梁内力采用什么手段?
5.补充主梁施工监测内容。
